Tauron Wytwarzanie i Rafako planowały do 28 lutego ustalić ostateczne warunki ugody. Tak się jednak nie stało. Do dnia 28 lutego 2023 roku strony nie uzgodniły ostatecznych warunków ugody - poinformowano w raporcie giełdowym. Negocjacje i mediacje są kontynuowane przed Sądem Polubownym.
Rafako i Tauron Wytwarzanie 7 lutego br. zawarły porozumienie. Jak podawano wówczas, spółki planowały do 28 lutego ustalić ostateczne warunki ugody i podpisać ją do 8 marca 2023 roku. "W terminie do dnia 28 lutego 2023 roku nie doszło do uzgodnienia ostatecznych warunków ugody pomiędzy wykonawcą, spółką zależną i Tauron Wytwarzanie" - poinformowało Rafako we wtorkowym raporcie giełdowym.
"Wykonawca, spółka zależna i Tauron Wytwarzanie kontynuują negocjacje i mediacje przed Sądem Polubownym celem uzgodnienia ostatecznych warunków ugody" - dodano.
Rafako i Tauron zawarły porozumienie

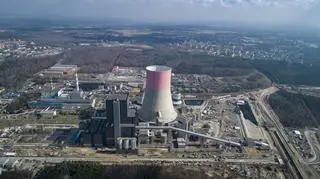

Rafako było wykonawcą wartego ponad 6 mld zł nowego bloku energetycznego Taurona o mocy 910 megawatów w Jaworznie. Spółki od wielu miesięcy spierały się w związku z problemami w działaniu tego bloku.
Obecnie trwają mediacje przy udziale Prokuratorii Generalnej.
Miliardowa kara i żądanie odszkodowań
Tauron 11 stycznia wezwał Rafako do zapłaty ponad 1,3 mld zł tytułem kar umownych i odszkodowań. Rafako w całości zakwestionowało żądania Taurona, zapowiadając, że zamierza złożyć wniosek o upadłość. Z kolei 13 stycznia Rafako wystąpiło do Taurona z roszczeniami na łączną kwotę 857,6 mln zł. Tauron uznał te roszczenia za nieuzasadnione.
W wyniku mediacji przy udziale Prokuratorii Generalnej, 7 lutego strony ogłosiły, że powstrzymają się z dochodzeniem wzajemnych roszczeń do 8 marca br. Strony uzgodniły również, że zakończenie kontraktu na blok 910 MW nastąpi nie później niż do końca tego roku, przy czym łączna odpowiedzialność stron z tytułu realizacji kontraktu zostanie ograniczona do kwoty ustalonej w negocjowanej ugodzie.
W przypadku nieuzgodnienia ostatecznych warunków i nie zawarcia ugody w ustalonych terminach strony mają być uprawnione do wystąpienia względem siebie z roszczeniami związanymi z kontraktem.
Rafako 9 lutego poinformowało, że odstępuje od zamiaru złożenia wniosku o upadłość.
Blok w Jaworznie z problemami
Blok w Jaworznie uruchomiono z opóźnieniem w listopadzie 2020 roku. W czerwcu 2021 roku został wyłączony z powodu usterek. Ponownie jednostkę uruchomiono - również z opóźnieniem wobec pierwotnych planów - pod koniec kwietnia 2022 roku. Potem blok był czasowo wyłączany jeszcze dwukrotnie. Według Rafako powodem awarii była nieodpowiednia jakość węgla dostarczanego przez Tauron. Według Taurona - przyczynami są liczne wady i usterki bloku.
Źródło: PAP
