Koniec 2015 roku - taki termin jeszcze kilka miesięcy temu był podawany jako data zakończenia budowy 400-metrowego odcinka Nowolazurowej. Jest połowa stycznia 2016, prace trwają, a kierowcy nadal muszą korzystać z wąskiej ul. Szeligowskiej.

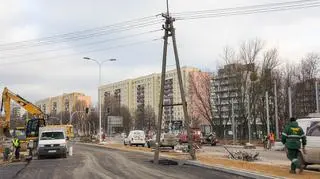

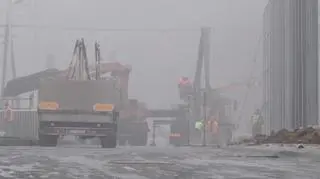

Przeszkoda: słup

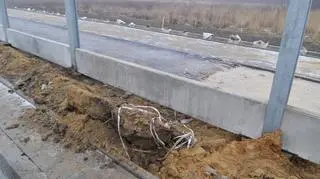

Choć od strony ul. Połczyńskiej fragment Nowolazurowej wygląda już na gotowy, wciąż brakuje fragmentu od strony Szeligowskiej. Prace wstrzymywał słup energetyczny, który stał przy zachodniej jezdni.
- W czwartek rozpoczęto jego demontaż. Po zakończeniu tych prac możliwe będzie dokończenie brakującego fragmentu ulicy – tłumaczy Agata Choińska z Zarządu Miejskich Inwestycji Drogowych i podkreśla, że usunięcie słupa i przełączenie zasilania na nową sieć energetyczną biegnąca pod Nowolazurową były kluczowe dla kontynuowania inwestycji.
– Terminy wyłączenia napięcia i demontażu słupa wynikają z umowy z RWE – wyjaśnia rzeczniczka.

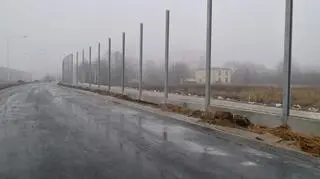

Jak dodaje, firma Strabag, która buduje 400-metrowy łącznik, nie zostanie obciążona żadnymi karami za przesunięcie terminu otwarcia drogi. – To były prace, które nie leżały po stronie wykonawcy. Nie miał on żadnego wpływu na ich termin – zaznacza rzeczniczka ZMID.
Otworzą na wiosnę?

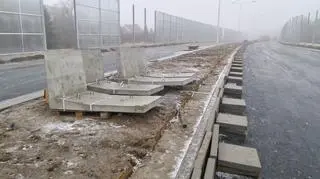

Kiedy w takim razie kierowcy będą mogli korzystać z nowego łącznika między ul. Lazurową a Połczyńską? – Chcielibyśmy zakończyć jego budowę w I kwartale tego roku. Teraz kluczowe będą warunki atmosferyczne. Musimy wybudować brakujący odcinek jezdni przy Sterniczej i dokończyć montaż ekranów akustycznych – odpowiada Choińska.

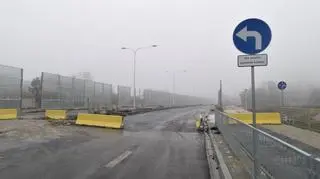

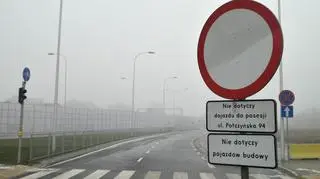

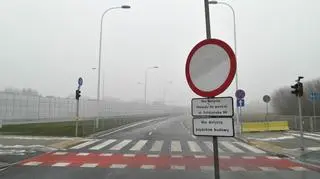

Jak dodaje, po otwarciu kierowcy będą musieli przygotować się na zmiany w organizacji ruchu, ponieważ ul. Szeligowska od strony ul. Połczyńskiej stanie się ślepa.
Jest także dobra informacja dla kierowców. ZMID przygotowuje się do budowy kolejnego odcinka Nowolazurowej od Sterniczej do Górczewskiej. – Od dłuższego czasu trwa wykup gruntów pod tę inwestycję. W latach 2016-17 na budowę przewidzianych jest w budżecie ok. 57 mln złotych – podkreśla rzeczniczka ZMID.

Na razie do dyspozycji kierowców jest ponad 3,5 –kilometrowy odcinek Nowolazurowej (obecnie al. 4 czerwca 1989 roku) od Al. Jerozolimskich (węzeł Salomea) do ul. Połczyńskiej.
Trwa budowa kolejnego odcinka Nowolazurowej

Budowa Nowolazurowej prowadzona jest etapami:
