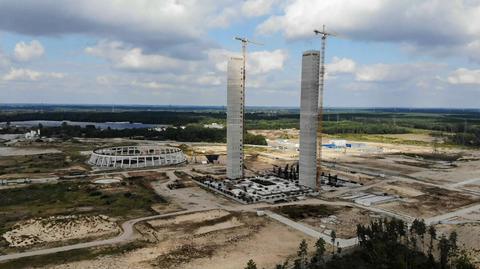

Na prawie miliard złotych ustalono koszt porzuconego projektu budowy bloku węglowego Elektrowni Ostrołęka - wynika z komunikatu Energi. Spółka poinformowała, że ostateczna kwota jest o około 392 miliony złotych niższa niż przewidziana w porozumieniu z 2021 roku.
"Spółka celowa Elektrownia Ostrołęka i generalny wykonawca kontraktu na budowę bloku węglowego w Ostrołęce ustalili wartość należną wynagrodzenia na 958 mln zł, czyli ok. 392 mln zł poniżej kwoty przewidzianej w porozumieniu z 25 czerwca 2021 roku. Oznacza to, że na Energę SA i Eneę SA przypadło po 479 mln zł kosztów projektu węglowego" - przekazała w piątkowym komunikacie Energa.
Dodano, że na wartość kosztów rozliczenia projektu węglowego została zawiązana rezerwa w 2020 roku, w związku z czym przypadająca na Energę kwota rozliczenia nie obciąży jej wyniku bieżącego. Z kolei Enea podała, że wpływ tego zdarzenia na skonsolidowany zysk netto grupy oraz jednostkowy zysk netto za 2022 rok wyniesie 31,1 mln zł.
"Przy ustalaniu ostatecznej kwoty wzięte pod uwagę zostały wszystkie koszty realizacji projektu węglowego należne generalnemu wykonawcy w związku z realizacją tego projektu, uwzględniające stan zaawansowania realizacji, pomniejszone o możliwe do odzyskania wartości wynikające z zagospodarowania produktów wytworzonych dla projektu węglowego. W kwocie tej mieści się również koszt budowy infrastruktury, która zostanie zaadaptowana na potrzeby budowy projektu gazowego" - wyjaśniono w komunikacie Energi.
Oglądaj w TVN24 GO: Polityka w gruzach. "Elektrownia węglowa pomysłem politycznym, nieuzasadnionym ekonomicznie, to był balon"
Miał być blok węglowy, ma powstać gazowy
Porozumienie dotyczące rozliczenia inwestycji węglowej było jednym z dokumentów towarzyszących zawartemu 25 czerwca ub.r. aneksowi do kontraktu z generalnym wykonawcą bloku energetycznego w Ostrołęce. Zmianie uległ wówczas przedmiot umowy - z realizacji bloku węglowego na blok gazowo-parowy. Decyzja o konwersji technologicznej inwestycji nastąpiła w czerwcu 2020 roku.
Przypomniano, że 24 marca br. spółka celowa CCGT Ostrołęka, należąca do Energi z Grupy Orlen, przekazała generalnemu wykonawcy polecenie rozpoczęcia prac w ramach umowy na budowę bloku gazowo-parowego w Ostrołęce.
"Blok o mocy ok. 750 MW będzie stabilnym i elastycznym źródłem energii elektrycznej pochodzącej z gazu ziemnego. Wspólnie z innymi inwestycjami niskoemisyjnymi Grupy Orlen, nowy blok w Ostrołęce pozwoli na bilansowanie krajowego systemu elektroenergetycznego do momentu, w którym Polska osiągnie docelowy miks energetyczny złożony z zeroemisyjnych źródeł odnawialnych i elektrowni jądrowych" - podsumowano.
Elektrownia w Ostrołęce - sztandardowa inwestycja PiS
Budowa węglowego bloku C Elektrowni Ostrołęka miała być jedną z kluczowych inwestycji PiS. W 2018 roku ówczesny minister energii Krzysztof Tchórzewski zapowiadał, że ta największa inwestycja we wschodniej Polsce ma powstać w ciągu pięciu lat.
- Ma to być największa inwestycja w wschodniej Polsce od 30 lat. (..) Ona będzie elementem bezpieczeństwa części Polski wschodniej, bo nasza część kraju tego bezpieczeństwa energetycznego do tej pory były pozbawiona. Pilnujmy tego wszyscy i dopilnujcie tego, aby ta elektrownia w Ostrołęce w naturalny sposób została wybudowana i w terminie - mówił.
Pod koniec listopada 2019 roku w wywiadzie dla "Dziennika Gazety Prawnej" ówczesny minister klimatu Michał Kurtyka deklarował, że blok w Ostrołęce będzie ostatnim polskim blokiem węglowym.
Rozpoczęcie budowy i rozbiórka
Prace nad projektem nowego bloku węglowego w Elektrowni Ostrołęka zaczęły się w 2009 r. We wrześniu 2012 r. Energa je wstrzymała, nie mogąc pozyskać finansowania z rynku. Spółka uznała, że dopiero udział partnera strategicznego umożliwi budowę.
Jesienią 2016 r. połowę udziałów w projekcie kupiła Enea. Wiosną 2018 r. konsorcjum GE Power i Alstom wygrało przetarg na budowę 1000 MW bloku na węgiel kamienny za nieco ponad 6 mld zł. Polecenie rozpoczęcia prac budowlanych wydano z końcem 2018 r., jednak wiosną 2020 r. budowę zawieszono.
W maju 2020 r. Energa i Enea poinformowały o utworzeniu przez spółkę celową odpisu aktualizującego wartość inwestycji w Ostrołęce na 1 mld zł. W marcu 2021 r. ruszyła rozbiórka wybudowanych elementów.
Źródło: PAP, TVN24 Biznes
